提前15天!熱電公司9個涉我市重點道路供熱管網施工項目全部完成
4月15日凌晨4時,隨著河?xùn)|區八緯路支線供熱管道鋪設完畢,天津能源集團熱電公司9個涉我市重點道路供熱管網施工項目全部完成,比預期提前15天。此次施工涉及路由總長度1752米,管徑橫跨DN100至DN700,這些城市供暖“主動脈”的更新改造,將有力保障所轄供熱區域居民溫暖過冬,為推進韌性安全城市建設注入新動能。
“硬核”挑戰
樞紐地段施工跑出“加速度”

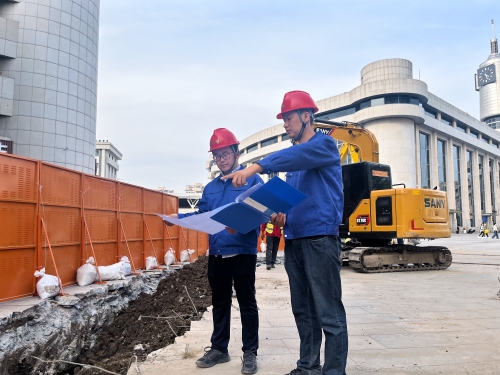

南京路、海河?xùn)|路、建國道等主干道路交匯處的管網改造,面臨著人流量大、地下管線復雜等嚴峻挑戰。比如八緯路支線項目緊鄰天津站,是城市交通“咽喉”地帶。如何在保障工程進度的同時,最大限度減少對市民出行和車站客流的影響?這無疑是對規劃能力、組織效率和責任擔當?shù)闹卮罂简?。公司科學統籌、精準施策,不斷優化施工方案,實施“錯峰作業、分段實施”,明確時間節點,細化責任到人。全體參建人員晝夜奮戰、攻堅克難,最終提前完成任務,展現了城市核心區管網改造的“天津速度”。
“逆風”堅守
徹夜巡查筑牢安全“防火墻”
任務重、工期緊,這是擺在公司面前的現實難題。就在工程進入最后沖刺的關鍵時刻,一場罕見的極端大風天氣突襲津城,給緊張的施工現場帶來了極大安全風險。公司按照集團部署果斷決策,第一時間暫停施工,啟動應急預案,現場負責人、監理及施工人員立即組成24小時值守隊伍,頂著狂風、徹夜巡查。他們對現場的每一塊臨時擋板、每一臺施工機具、每一處安全防護都進行了地毯式排查與加固。正是這群“逆風者”的堅守,牢牢筑起了施工現場安全“防火墻”。
“匠心”鑄魂
線上線下雙向發力嚴控質量

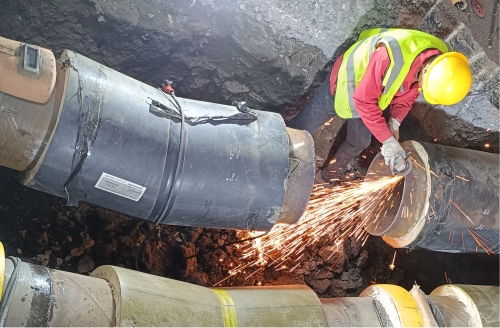

每一個施工現場都呈現出爭分奪秒、精雕細琢的火熱圖景。公司將“嚴把質量關”落實到每一處細節?,F(xiàn)場負責人成為工地上最敏銳的“眼睛”和最嚴格的“標尺”,他們嚴格把控焊接工藝、防腐處理、收口保溫等關鍵工序,針對地下管線敷設、接口處理等隱蔽工程,利用集團“智慧現場”小程序全程記錄,確保每道環節有據可查、施工全程可追溯。分管領導、部門責任人、安全環保部人員通過線上專業管理軟件系統實時監督和線下現場檢查、常態化提醒等方式嚴把施工質量,確保項目安全、優質、高效推進。
